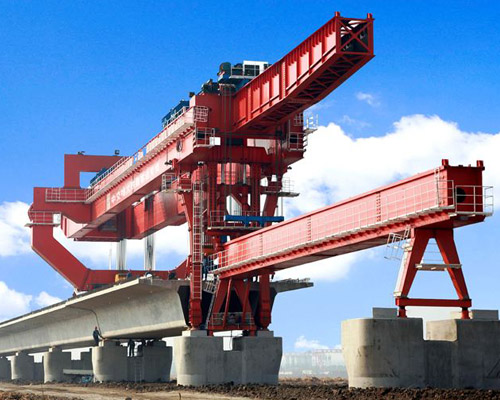

步履式架桥机的组装和施工步骤
发布时间:2021-02-26   浏览:1267次
步履式架桥机的组装和施工步骤

【联系电话】18790530797

1.步履式架桥机组装:

在桥头路基或桥面上依次按总装图要求组装摆放中支点横移轨道,在桥台.上摆放前支点横移轨道,用硬扎木支垫水平,并保证各轨基础底面差不大于士20mm,纵向间距差不大于土20mm.



在横移轨道上一次吊装摆放中支点装置、前支腿,然后将前支腿用临时缆绳固定好,中支点装置用木楔塞好,保证两支点纵向直线度。将纵移机构上的托轮卸下,以便使纵导梁落在走行轮上;在地面将纵导梁用销轴连接成一体,用两台吊车将纵导梁吊起,放到前中支点上。将纵移机构托轮连接好;连接前后横联;组装横道梁及横道梁台车;吊装横道梁及横道梁台车整体在纵导梁中支点附近就位;吊装吊梁行车于横道梁上;安装、布置液压管路;安装布置电气控制线路及安全限位装置;架设斜桥时,保持两纵导梁中心距4800mm不变,在各横联处加加长段,以满足工况要求。



2.步履式架桥机施工技术要求:

(1)组装架桥机应选择在桥头路基上进行,直线有效长度不小于80m,组装场地应平整、夯实,不得有局部路基松软。


(2) 横移轨道下方应用硬扎木支垫好,轨道铺设应克服桥台或.路基横坡,要铺设水平。


(3)组装时对所有栓接螺栓.上紧上牢,保证受力均匀。用撑杆和手导链将前支腿稳固,防止前支点前后摆动。


(4)组装前应检查各连接部位有无损伤变形情况,各部件螺栓和销子有无脱落、丢失、损坏等情况,应注意润滑油部委是否己注润滑油或脂等,然后进行组装。


(5) 组装时检查各连接部位、运动机构有无不整洁,附有杂物情况,应进行认真检查清理干净后进行组装。


(6)对运梁车轨道铺设应选择重型钢轨铺枕木加横联方式,枕木间距为600mm,横联间距为2400mm。首先钢轨中心应位于梁体中心线可压范围内,以便与桥上运梁荷载分布在梁体肋板上。应选择坚实路基上铺设20cm道碴,在道碴上根据轨材、枕材及荷载选择枕木铺垫距离,达到安全可靠。


(7) 组装完毕后应进行一次全面检查和试运转,充分了解各部分工作状态和可靠程度,项目包括:


a、导梁纵移试验;


b、整机横移运行及制动试验;


c、行车运行和卷扬吊重试验;


d、检查液压管路系统;


e、各柱体油缸顶升试验;


f、电器系统是否安全、可靠;


g、全车进行一次全面润滑。


以上就是关于步履式架桥机的组装和施工步骤,想要了解更多起重机方面的知识,欢迎电话咨询!
